Через сколько дней можно снимать опалубку с фундамента летом – когда снимать опалубку после заливки бетоном, время для ленточного фундамента

Содержание

Когда снимать опалубку после заливки бетона

Вполне понятно желание хозяев загородного участка максимально ускорить процесс строительства их собственного дома. Однако, технологии работы со стройматериалами – это «штука» серьезная, не терпящая «вольных трактовок» и пренебрежения в стиле – «и так сойдет»…

Когда снимать опалубку после заливки бетона?Когда снимать опалубку после заливки бетона?

Практически ни одна стройка не обходится без работ по бетонированию. Это могут быть возведение ленточного или монолитного фундаментов под дом или ограждения, заливка плит перекрытия, полов со смотровыми ямами в гаражах, открытых площадок и отмостков вокруг зданий, строительство подсобных сооружений, в том числе гидротехнических – септиков, бассейнов, колодцев и многое другое.  За активный строительный сезон всегда хочется успеть сделать как можно больше, поэтому крайне актуальным для самодеятельных строителей становится вопросы: когда снимать опалубку после заливки бетона и, соответственно, когда можно переходить к дальнейшим работам над созданной бетонной конструкции?

Хитрость в том, что однозначного ответа на эти вопросы нет – сроки распалубки и возобновления работ зависят сразу от нескольких важных факторов. Вот с этим и постараемся разобраться в данной публикации.

Как происходит созревание бетона

Созревание строительных растворов на базе цемента нельзя рассматривать с точки зрения простого выпаривания воды. Это вовсе не то, что происходит, к примеру, в комке глины – происходит испарение излишней влаги, и сформованная масса обретает определенную механическую прочность. Необожженная глина не теряет своих свойств и может использоваться неоднократно.

Созревание же бетона – это сложный и абсолютно не обратимый физико-химический процесс, вода в котором играет роль не только и не столько растворителя, сколько одного из главных реагентов. Именно затворение водой приводит в действие химические реакции, происходящими с главными минеральными компонентами цементного порошка.

  • Трехкальциевый силикат – наверное, главное звено в процессе набора бетоном своей прочности. Именно он при соединении с водой дает ощутимое поднятие температуры в растворе в стадии схватывания.  Действие этого минерала будет играть важнейшую роль в созревании цементного камня в течение первого, самого решающего месяца.
  • Двухкальциевый силикат, наоборот, «вступит в дело», словно переняв эстафету у трехкальциевого. Зато его действие ощутимо годами – бетонные конструкции постоянно наращивают свою прочность.
  • Трехкальциевый алюминат – именно этот компонент дает скорость первоначальному схватыванию и набору прочности в первые часы и дни после приготовления раствора и его заливки.
  • Четырехкальциевый алюмоферрит – его действие не столь явно выражено на первых порах, но он необходим для набора прочности на завершающих стадиях созревания бетона.

В процессе образования каменной структуры бетонный раствор проходит две основные стадии:

А.  Первым всегда идет схватывание раствора. Этот процесс может занимать всего от нескольких часов, особенно в оптимальных температурных условиях (порядка 20 ÷ 25 °С), и до суток. В это время бетон теряет свою подвижность, приобретает придаваемую ему форму.

Существует понятие тиксотропии – пока на жидкий бетон оказывается «шевелящее» воздействие, процесс схватывания не начинается (естественно, до определенных временных пределов). Именно это и позволяет доставить готовый раствор от производственной линии по его изготовлению к месту заливки (которое порой располагается на значительном расстоянии) в медленно вращающихся емкостях бетоновозов.

Свойство тиксотропии бетонного раствора позволяет перевозить его на значительные расстоянияСвойство тиксотропии бетонного раствора позволяет перевозить его на значительные расстояния

Даже на залитый уже в форму бетонный раствор в этот период еще есть возможность оказать какое-либо корректирующее воздействие – например, подправить просевшую опалубку. После окончания схватывания все манипуляции становятся бесполезными. Раствор переходит в стадию созревания — набора прочности.

Б. Процесс набора прочности – намного более длительный. Сказать точнее – верхнюю его границу вообще подвести практически невозможно. Когда говорят, что бетон в течение месяца полностью созрел, то чаще всего имеется в виду набор марочной прочности на уровне примерно 95 – 98 %. А оставшиеся проценты будут «не спеша» добираться годами.

Раствор уже принял предварительно заданные формы, и на первый план выходят химические реакции. Вода, послужившая растворителем, активно входит в контакт с составляющими цемента, связывается с ними, что приводит к быстрому росту кристаллической структуры цементного камня. Межкристаллические связи обволакивают наполнители – песок, гравий, фиброволокно и т.п., постепенно переводя сырую рыхлую массу в твёрдое состояние.

Процесс кристаллизации бетона мод мощным микроскопомПроцесс кристаллизации бетона мод мощным микроскопом

Еще раз можно подчеркнуть важность воды, которая в данном случае выполняет роль активного участника физико-химического перехода одного состояния вещества в другое. Недостаточность воды — это прямая предпосылка для недобора бетоном прочности – он получается пористым, покрытым трещинами, рыхлым и т.п. Поэтому так важно поддерживать влажное состояние застывающего раствора.

Вторым важнейшим параметром для созревания бетонного камня является температура, при которой проходит реакция кристаллизации. При создании определенных условий (высокой температуры, влажности и соответствующего давления, сроки первичного схватывания бетона и первоначального набора прочности можно сократить до минимума. Это используется на заводах железобетонных изделий, где залитые в формы заготовки повергаются высокотемпературному пропариванию в специально созданных условиях.

Промышленные вибростенды с автоматическим высокотемпературным пропариваниемПромышленные вибростенды с автоматическим высокотемпературным пропариванием

Совместное воздействие на таких стендах высокой влажности, температуры и нужной вибрации приводят к тому, что готовые детали можно вынимать из форм уже через 6 ÷ 10 часов – они к этому времени набрали достаточную прочность для складирования и перевозки, и в опалубке уже не нуждаются.

Для чего все это так подробно рассказывается? Исключительно для того, чтобы у читателя сложилось прочное представление о взаимосвязи внешних параметров и сроков созревания бетона. Понятно, что в условиях строительства частного дома никаких особых условий мы создать просто не в силах. Значит, будем ориентироваться на реальные возможности.

Сроки созревания бетона в условиях обычной стройки

Итак, скорость набора бетоном прочности, как мы уточнили, зависит от марки бетона, от температуры окружающей среды и от достаточности влаги в растворе. Заметьте, что нет никакого упоминания о количестве залитого раствора – созревание при остальных равных условиях будет идти совершенно одинаково что в огромной монолитной плите, что в отдельно взятом маленьком блоке. (Это позволяет применять экспериментальный метод проверки прочности конструкций, когда одновременно с большими сооружениями отливаются из того же раствора кубики бетона, которые будут служить испытательными образцами).

Кубики - испытательные образцы партий бетонаКубики — испытательные образцы партий бетона

Если прокопаться в старых руководящих документах по строительству, то можно отыскать нормативы зрелости бетона, при которых было официально разрешено проводить распалубку залитых конструкций (СНиП 3.03.01—87). Несмотря на то что действие этого СНИП официально не продлено, вполне можно ориентироваться на указанные параметры – они проверены многолетней практикой и в промышленном, и в жилом строительстве.

Виды монолитных ненагруженных залитых конструкцийМинимальная прочность, набранная бетоном, позволяющая снять опалубку
Вертикальные поверхностиПрочность бетона не менее 0,2 ÷ 0,3 мПа
Армированные бетонные поверхности на пористых наполнителях, ленты фундаментаПрочность бетона не менее 3,5 мПа, и при этом — не менее 50% от общей марочной прочности
Горизонтальные перекрытия и наклонные конструкции (лестницы) с общей длиной пролета до 6 мНе менее 70% общей марочной прочности бетона
Горизонтальные перекрытия и наклонные конструкции (лестницы) с общей длиной пролета свыше 6 мНе менее 80% общей марочной прочности бетона

В условиях частного строительства чаще всего приходится прибегать в заливке ленточного или монолитного фундамента, устройству полов. И в том, и в другом случае рекомендовано, чтобы бетон набрал не менее 50% от заложенной марочной прочности.

Для распалубки фундамента необходим набор не менее 50% марочной прочностиДля распалубки фундамента необходим набор не менее 50% марочной прочности

Реже, но все же прибегают к заливке перекрытий или наклонных конструкций – лестниц. Здесь придется подождать подольше – пока бетон не наберет от 70 до 80% прочности, в зависимости от длины пролета.

Лестничный пролет - всегда нагруженная конструкция. Для распалубки необходимо 70 - 80% прочности.
Лестничный пролет — всегда нагруженная конструкция. Для распалубки необходимо 70 — 80% прочности.

Считается, что при такой набранной прочности ненагруженная отлитая конструкция уже без риска может находиться без опалубки – случайные ударные воздействия ей не страшны. Нужную прочность она будет добирать уже по месту, а материал снятой опалубки может быть использован для дальнейших работ.

А вот через какой срок после заливки бетон должен достичь требуемых прочностных значений?

Результаты проведённых исследований и наблюдений по итогам практических строительных работ позволяют свести в единую таблицу параметры созревания бетона марочной прочности М-200 ÷ М-300, замешенного на базе портландцемента М-400 или М-500. (Рассматривается именно такой бетон, как самый употребляемый в масштабах частного строительства, в частности – для заливки фундаментов):

Количество суток со дня заливки бетонаТемпература окружающей среды и процент зрелости бетона
-3° С0° С+5° С+10° С+20° С+30° С
10.030.050.090.120.230.35
20.060.120.190.250.455%٭
30.080.180.270.3750%٭0.65
50.120.280.3850%٭0.6580%٭٭
70.150.3548%٭0.5875%٭٭0.9
140.250%٭0.6272%٭٭0.9около 1
280.250.6577%٭٭0.85около 1

Несколько пояснений к таблице:

  • За единицу (то есть за 100 %) зрелости берется условный показатель прочности, которого достигает бетон данной марки в «идеальных» температурных условиях (+20°С) за 28 суток. Как уже говорилось, процесс созревания на этом не заканчивается – он может длиться годами, хотя и с очень незначительными приростами прочности.
  • Знаком «звёздочки» (٭) выделены значения набранной прочности, которые позволяют безбоязненно снимать опалубку с залитой конструкции.
  • «Двойная звездочка» (٭٭) – при таких показателях созревания можно переходить к дальнейшим строительным работам, например, к кладке стен. Предела прочности еще не достигнуто, но заложенный в конструкцию того же, к примеру, фундамента, резерв прочности позволит выдерживать плавно возрастающую нагрузку. А прочность с течением времени – догонит.
  • Под температурой окружающей среды имеется в виду ее среднесуточное значение в течение срока созревания.

Это важно — учитываются не пиковые дневные значения, а усредненные в течение суток. Например, в таблице есть столбец с температурой +30°. Казалось бы, согласно значений в таблице летом уже через 2 дня можно проводить распалубку, а через 2 недели – бетонный элемент достигает полной зрелости! Однако, говорить о такой среднесуточной температуре в российских условиях даже в разгар лета – очень сложно. Пусть даже днем столбик термометра поднимается до 30 – 32 градусов – ночью он падает до 15 – 20. Таким образом, среднесуточная будет лежать в пределах 23 – 25 градусов.

Интересный факт – в мире до сих пор нет единства мнений насчет оценочного критерия по допустимости снятия опалубки. Например, европейские рекомендации весьма схожи с российскими – исходя из 50% прочности при ненагруженных конструкциях. А вот в американских стандартах поступают несколько проще – там принято правило снимать опалубку через 7 дней после заливки при условии температуры воздуха выше + 10°С.

Вообще, если речь при строительстве собственного дома будет идти о разнице в 2 ÷ 3 дня, то лучше не проявлять никому ни нужной торопливости. Лучше сосредоточиться на том, чтобы создать для бетона наиболее оптимальные условия для созревания – его качество от этого только выиграет.

Видео: снятие опалубки с ленточного фундамента

Создание оптимальных условий для созревания бетона

Наивно полагать, что достаточно будет залить бетон в опалубку, выровнять поверхность – и останется лишь только дожидаться схватывания и набора прочности, чтобы можно было снимать опалубку и двигаться дальше. Свежезалитая бетонная конструкция с первых же часов требует определенного ухода. И основными задачами здесь будут являться:

  • Не допустить деформации опалубки под тяжестью раствора, минимизировать усадку.
  • Постараться, максимально сгладить возможные температурные перепады (суточные).
  • Исключить пересыхание поверхности залитой детали, ее быстрое обезвоживание, которое приведет к растрескиванию застывающего бетона. Создать оптимальный влажностной режим.
  • Оградить залитую бетонную конструкцию от случайных механических повреждений.

После заливки следует немедленно проверить прочность всей опалубки и, при необходимости, провести ее укрепления в слабых местах. До схватывания все еще можно поправить.

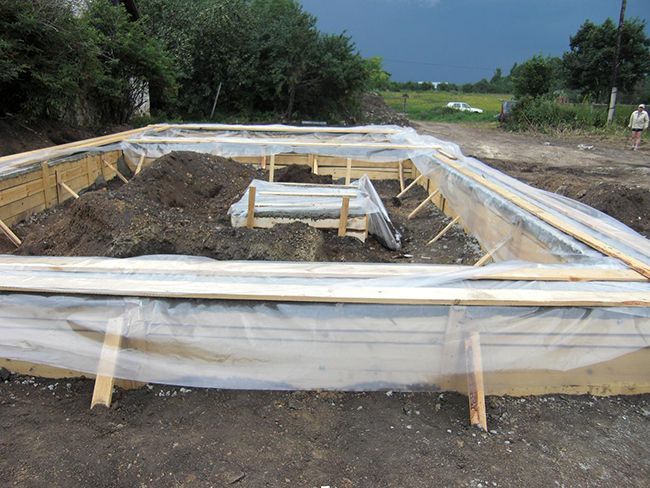

В ряде случаев целесообразно прикрыть свежезалитый раствор от возможного дождяВ ряде случаев целесообразно прикрыть свежезалитый раствор от возможного дождя

Летний внезапный дождь — дело обычное, но вот для свежезалитого раствора он может оказаться фатальным. Через день ÷ два осадки уже будут не страшны, но если нет 100%—й уверенности в том, что в первые сутки не будет дождя, то придется соорудить какой-то тент, например, из пленки, брезента и т.п.

Самый большой бич – это быстрое испарение влаги. А недостаточность воды не даст полноценно пройти нужным химических реакциям, и бетон останется рыхлым и крошащимся. Значит, в период созревания целесообразно поддерживать залитую конструкцию в постоянно влажном состоянии.

Первые дни созревания поверхность периодически обильно увлажняютПервые дни созревания поверхность периодически обильно увлажняют

В закрытом помещении может помочь регулярное опрыскивание водой, а вот на ветру и на солнце, наверное, не обойтись без укрывания пленкой или слоем постоянно увлажняемых опилок или грубой ткани (типа мешковины). Это будет и поддерживать влажность, и препятствовать активному испарению воды с поверхности под действием высокой температуры, прямых солнечных лучей или ветра.

На открытых ветру и солнцу участках - целесообразно "укутать" пленкойНа открытых ветру и солнцу участках — целесообразно «укутать» пленкой

Чтобы легче было разобраться в вопросах ухода за залитым бетоном, вниманию читателя предлагается таблица с некоторыми полезными рекомендациями:

Необходимые меры для оптимизации условий созревания бетонаменьше — 3 ° Сот — 3° до + 5° Сот + 5° до + 10° Сот + 10° до + 15° Сот + 15° до + 25° Ссвыше + 25° С
Прикрытие полиэтиленовой пленкой, регулярное увлажнение залитой бетонной поверхности и опалубки, укрытие бетона влагосберегающим материалом (опилками, мешковиной и т.п.)нетнетнетнетпри ветренной погодевсегда
Прикрытие полиэтиленовой пленкой, регулярное увлажнение залитой бетонной поверхностинетнетдададаэтого мало
Прикрытие полиэтиленовой пленкой и термоизоляционным материаломнетданетнетнетнет
Прикрытие полиэтиленовой пленкой и термоизоляционным матриалом, создание парника с поддержанием температуры внутри +10° С в течение не менее 3 сутокданетнетнетнетнет
Постоянное поддержание тонкого слоя влаги на поверхности бетонанетнетдададада

Несколько рекомендаций по процессу снятия опалубки

У хорошего хозяина опалубка должна прослужить не один цикл заливки. Поэтому торопиться с ее «силовым» съемом, например, с помощью каких-то механических транспортных средств или с приложением усилий домкратов и лебедок – не стоит. Мало того что можно поломать ценный опалубочный материал – не исключено, что деформируется еще не до конца набравшая прочность бетонная конструкция.

Если доски или щиты опалубки были качественно обработаны перед установкой, например, промазаны специальными масляными составами или же были покрыты полиэтиленовой пленкой, то особых проблем возникнуть не должно. Разборку обычно начинают с мест, наименее нагруженных и тех, где связывание и застывание раствора происходит быстрее всего – углы и открытые, незамкнутые края.

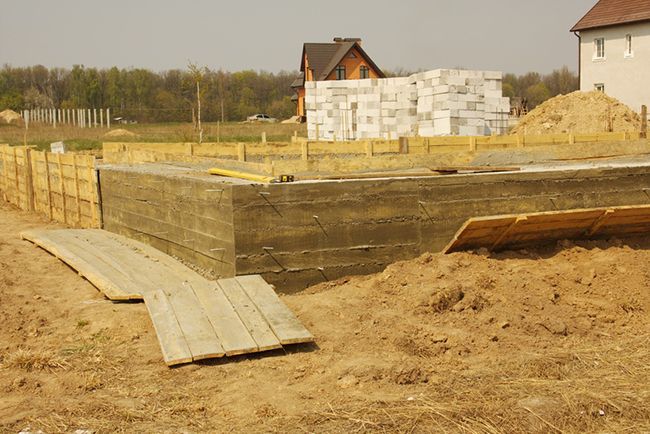

Работу всегда ведут сверху вниз. Снимаю внешние подпорки, упоры, подкосы и другие стабилизирующие конструкцию детали. Если противоположные щиты были стянуты проволокой или иными металлическими деталями (шпильками, пропущенными насквозь скобами и т.п.), то вначале освобождаются от них – они срезаются или откручиваются. В ряде случаев этого бывает достаточно для снятия щитов.

Проволочные стяжки срезаны - и щиты отошли от ленты фундаментаПроволочные стяжки срезаны — и щиты отошли от ленты фундамента

Если щиты собраны в одну длинную конструкцию с помощью продольных соединительных брусьев, то имеет смысл сначала демонтировать эти соединения – поодиночке будет вытащить легче.

Щиты, сращенные брускамиЩиты, сращенные брусками

При демонтаже не забываем, что через бетонные плиты могут проходить закладные элементы, которые были ранее нами установлены для создания каналов для коммуникаций. В этих местах опалубка снимается с особой осторожностью.

Опалубка с закладными пластиковыми элементами для создания сквозных каналовОпалубка с закладными пластиковыми элементами для создания сквозных каналов

Если щит сразу не поддается, то можно потихоньку оторвать его от поверхности, забивая аккуратно сверху деревянный клин.

Аккуратное отклинивание опалубкиАккуратное отклинивание опалубки

Снятые деревянные детали опалубки рекомендуется убрать по сухое вентилируемое место – например, под навес. Там они будут в сохранности, и еще не раз смогут выручить хозяина.

Видео: пример снятия деревянной опалубки с фундамента

Ни в коем случае нельзя оставлять деревянную опалубку на готовой, набравшей прочность конструкции, надолго, тем более – на зиму. Ничего хорошего из этого не получится – дерево под воздействием повышенной влажности и перепадов температур может оказать деструктивное воздействие на бетон. Да и логичность такой операции – весьма сомнительна – после предварительного набора прочности опалубка просто уже не играет особой роли.

Кстати, это ответ и тем, кто рекомендует оставить на зиму на залитом фундаменте металлическую опалубку – с точки зрения технологии смысла в этом нет абсолютно никакого. А вот украсть дорогостоящий по нынешним временам материал – смогут запросто.

Кстати, существует современный подход к проблеме опалубки – специальные сборные конструкции из экструдированного пенополистирола. Они собираются наподобие кубиков конструктора «LEGO», затем в них устанавливаются армирующие элементы и заливается бетонный раствор.

"Кубики" несъемной опалубки«Кубики» несъемной опалубки

Очень удобно – и проблем со снятием опалубки попросту не существует, и стены или фундамент сразу получают неплохую термоизоляцию.

И скорость в работе - и, сразу, термоизоляция бетонной конструкцииИ скорость в работе — и, сразу, термоизоляция бетонной конструкции

Все работы по заливке бетонных конструкций при строительстве дома лучше планировать на теплый сезон года. Так что все мероприятия, которые упоминались в этой статье свойственны, в основном, положительным температурам воздуха. Но если уж обстоятельства вынуждают прибегнуть к зимнему бетонированию, здесь и подходы, и сроки выполнения работ будут несколько иными. Подробно об особенностях бетонирования зимой – в отдельной публикации нашего портала.

Когда можно снимать опалубку после заливки ленточного фундамента

Полное застывание бетона часто применяемых марок (М150…М300) происходит за 4 недели. В течение 28 суток монолит набирает 97—98% конструктивной прочности при нормальных условиях: температура воздуха — 20 ± 2 °С, относительная влажность близка к 100%. Строительство можно возобновить раньше окончания периода затвердевания, но надо четко понимать, когда разрешается снимать опалубку, продолжать работы и нагружать бетонную конструкцию.

Требования строительных норм

Как правило, частный застройщик начинает работы исходя из финансовых возможностей. Выбирается теплый период – ранняя осень, весна, лето. Но погода и температура окружающей среды меняется в течение года и редко соответствуют оптимальным условиям созревания бетона.

Отсюда предварительный вывод: нельзя однозначно ответить на вопрос, какое время должен простоять фундамент или другая конструкция после заливки. Ведь набор монолитом прочности ускоряется либо замедляется с изменением температуры воздуха.

Опалубочные работы перед заливкой бетона

Справка. Оптимальный период для бетонирования – ранняя или поздняя осень (в зависимости от региона проживания). Температура держится в районе 15—20 °С, влажность приближается к идеальной, солнце слабее нагревает поверхности либо скрывается за облаками.

В монолитном строительстве существует понятие распалубочной прочности – величины, достаточной для снятия защиты с бетона и продолжения работ. Вопрос регламентируется документом СП 70.13330.2012 (п. 5.4) и устаревшим СНиП 3.03.01–87 «Нагрузки и воздействия». Значение распалубочной прочности зависит от типа конструкции:

  • армированные ленточные и плитные фундаменты, отмостки, армопояса – 50% от марочной (проектной) прочности;
  • столбы, колоны и прочие вертикальные изделия – 0.2 МПа;
  • монолитные перекрытия, бетонные лестницы протяженностью до 6 м – 70%
  • то же, длиной свыше 6 метров – 80%.

Вывод второй: в частном домостроении, где обычно используются ленточные фундаменты и другие малоответственные конструкции, демонтаж опалубки производится по достижении 50% от прочностного потенциала бетона.

Устройство монолитных перекрытий и лестниц

Опалубки несущих и ответственных конструкций разбираются по достижении 70—80% твердости монолита

Исключение – железобетонные лестничные пролеты, отливаемые по месту, которые требуется выдержать до 70%. Остается выяснить, за какое время монолит наберет половину либо 70% проектной твердости.

Через сколько дней снимать опалубку

Отвердевание бетона – это химическая реакция кристаллизации частиц цементного порошка после контакта с водой. Процесс протекает в 2 этапа:

  1. Первичное схватывание в оптимальных условиях занимает несколько часов. Бетонная смесь теряет подвижность и принимает форму, заданную опалубкой.
  2. Набор марочной прочности. Монолит застывает до 97—98% теоретической твердости, оставшиеся 2—3% могут добавляться в течение десятилетий (если благоприятствуют внешние условия).

Примечание. Этап схватывания можно приостановить или замедлить путем шевеления смеси. Данное свойство, именуемое тиксотропией, используется при транспортировке бетона автомобильными смесителями – «миксерами».

Заливка бетонной фундаментной ленты

Любая химическая реакция укладывается в рамки закона Вант-Гоффа: при нагреве вещества на 10 градусов процесс ускоряется в 2—4 раза. И наоборот, охлаждение замедляет реакцию аналогичным образом. То есть, время застывания бетона в опалубке для набора 50% прочности сильно зависит от окружающей температуры.

При нормальных условиях (t = +20 °C) бетонная смесь, сделанная из распространенных марок портландцемента М400 и М500, достигает распалубочной прочности 50% за 3 суток, 75% — за неделю. Если температура воздуха отличается от оптимальной, время отвердевания увеличивается либо уменьшается. Длительность застывания при различных температурах представлена в таблице.

Время твердения бетона

Внимание! Указанная в таблице температура окружающего воздуха – среднесуточная, а не максимальная. Красным цветом выделен минимальный порог распалубочной твердости для малоответственных конструкций, зеленым – бетонных перекрытий.

Пример пользования таблицей. С фундамента либо отмостки опалубку снимают через 5 дней, если среднесуточная температура не превышает 10 градусов. С перекрытия и лестницы, застывающей в аналогичных условиях, демонтируют щиты спустя 2 недели.

Большую роль в наборе прочности бетоном играет влажностный режим. Что происходит с открытым твердеющим монолитом в разгар лета:

  1. Солнце сильно прогревает поверхность бетона, испаряя влагу из толщи конструкции.
  2. Химическая реакция ускоряется, но отвердевание протекает неравномерно, особенно, в поверхностных слоях.
  3. Массив идет трещинами, верхняя часть крошится и рассыпается.

Чтобы исключить разрушительные процессы, проявляющиеся в жаркий период, бетонную поверхность следует обильно увлажнять из распылителей, а затем укрывать мешковиной и другими подобными материалами, не пропускающими солнечные лучи. Когда ткань и поверхность просохнет, ее опять нужно увлажнить.

Переохлаждение застывающего бетона ночными морозами столь же губительно. Предлагаем ознакомиться с отдельной инструкцией, как правильно делать бетонирование зимой.

Как ускорить застывание бетона

Вопрос актуален для частных застройщиков, ведущих работы осенью, когда средняя температура опускается до нуля, сроки выполнения сильно сжаты. На практике применяется несколько методов ускорения отвердевания монолитов:

  1. Утепление и подогрев.
  2. Добавление суперпластификаторов.
  3. Использование химических присадок и добавок.
  4. Приготовление смеси на специальном быстротвердеющем цементе.

Примечание. Химические добавки выполняют 2 функции: ускоряют кристаллизацию цемента и защищают бетон от воздействия отрицательной температуры, не давая воде замерзнуть.

Последний вариант считается дорогостоящим и недоступным для рядовых домовладельцев – быстротвердеющие марки цементов найти непросто. Добавление химических присадок более уместно при зимнем бетонировании.

Ускоренное застывание бетонного массива

Изоляция и электрический подогрев способствуют улучшению теплового и влажностного режима бетона

Самый простой и доступный способ — приготовить смесь на горячей воде, залить в форму и тщательно утеплить. Чтобы реакция не замедлялась, можно организовать внутренний подогрев массива резистивным электрическим кабелем.

Другой вариант – укрытие застывающего монолита пленкой и подогрев с помощью тепловой пушки. Судите сами: если удастся нагреть бетон до +30 °С, то снять опалубку можно на сутки раньше (смотри таблицу выше). Главное, не забывать об увлажнении.

Добавление пластификаторов ускоряет отвердевание за счет снижения объема воды, используемого для затворения бетонной смеси. Недорогие химикаты позволяют уменьшить количество воды на 15—20%, благодаря чему застывание происходит гораздо быстрее. Подробнее о способах ускорения смотрите на видео:

Ведение распалубочных работ

Поскольку на момент снятия опалубки монолит успевает набрать примерно половину проектной твердости, выполняйте демонтаж с соблюдением мер предосторожности:

  1. Работы производите в порядке, обратном устройству опалубки.
  2. Разборку начинайте с углов, где смесь отвердевает быстрее.
  3. Отделяя первый щит, удостоверьтесь, что бетон застыл и не собирается рассыпаться.
  4. Работайте вручную, не применяя тяжелых инструментов и механизмов.
  5. Приставшие щиты аккуратно отделяются с помощью деревянных клиньев, забиваемых между конструкцией и опалубкой.
  6. Не бейте по опорным элементам и деревянным ограждениям.
Как правильно разобрать опалубочные щиты

Вначале опалубочные щиты отделяются по углам

Совет. При образовании трещин немедленно прекратите демонтаж и обождите 1—2 суток, спешить здесь нельзя. Если бетон фундамента не затвердеет, придется обращаться к специалистам и проверять прочность неразрушающими методами.

Нередко застройщики бетонируют основание осенью, давая фундаменту выстояться до весны. Оставлять опалубку на зиму неразумно – древесина быстро испортится, металл – заржавеет. Выдержите 14—28 дней и снимите щиты, вдобавок появится возможность сделать обмазочную гидроизоляцию.

Заключение

Частному домостроителю не стоит спешить в вопросах бетонирования. Цена ошибки – повторная заливка фундамента – слишком высока. Второй нюанс – потеря драгоценного времени. Поэтому начинайте разборку опалубки с небольшой задержкой 1—2 суток с момента достижения бетоном 50-процентной прочности.

Как правильно разобрать опалубочные щиты

Инженер-конструктор с опытом работы в строительстве более 8 лет. Автор и главный редактор всех статей на сайте «qustu.com».
Закончил Восточноукраинский Национальный Университет им. Владимира Даля по специальности «Оборудование электронной промышленности» в 2011 году.

Когда можно снимать опалубку с фундамента после заливки бетона: летом и зимой

Опалубкой называют специальный каркас из дерева, пластмассы или металлопрофиля, фиксирующий границы фундамента после его бетонирования, тем самым предотвращая случайные деформации и нарушение целостности всей конструкции.

И хотя полезность его несомненна, любой несвоевременный сдвиг (даже после выжидания стандартных 28 суток) может привести к катастрофическим последствиям – вплоть до необходимости демонтировать фундамент и начинать монтаж с нуля. Избежать этого нетрудно, если точно знать, когда можно снимать опалубку с фундамента после заливки бетона.

Температурный режим

На сроки высыхания бетона влияет не только его марка и собственные характеристики, но и температурно-влажностный режим окружающей среды – а значит, время демонтажа опалубки зимой и летом будет различаться. Узнать, сколько дней потребуется материалу для затвердения, можно из прилагаемой таблицы:

Суточная температура, 0СВремя с начала заливки, сутки
123571428
Процентное увеличение прочности бетона (после 28 суток)
-336812152025
05121828355065
+59192738486277
+1012253750587285
+20234050557590100
+303555658090100

Как видно из таблицы, бетонный раствор высыхает быстрее при более высоких температурах (при этом учитывается исключительно среднесуточный показатель). Не рекомендуется снимать опалубку до того момента, когда бетон наберёт хотя бы половинный запас прочности; однако лучше всего дождаться увеличения до 70% согласно положениям СНиП «Несущие и ограждающие конструкции».

Пример: если среднесуточная температура выше +50С, опалубку можно снять уже через неделю, однако продолжать монтажные работы рекомендуется не раньше, чем через 14 суток.

Что важно учесть?

Помимо среднесуточной температуры, важно учитывать и стабильность погоды, так как любые, даже незначительные, температурные перепады могут негативно сказаться на скорости засыхания раствора. Поэтому заливку рекомендуется проводить в тёплое и сухое время года, чтобы дать бетону время высохнуть и окрепнуть для проведения дальнейших работ.

В современном строительстве принята такая схема – заливка производится  ранней осенью, а следующий этап строительства начинается уже весной или летом. Предварительно снимается опалубка, поскольку её материал может повредить структуре бетона – например, древесина разбухнет под воздействием влаги, а при её замерзании может лопнуть.

Влияние нагрузки

Влияние температура на сроки затвердевания бетона фундамента.Кроме того, весомое влияние на срок затвердевания оказывают предполагаемые нагрузки на фундамент. В зависимости от этого показателя определяется, какой процент прочности должен набрать бетонный раствор, чтобы снятие опалубки не оказало на него деформирующее воздействие:

  • Для типовых домов и заборов – 50% прочности.
  • Для лестничных пролётов высотой до 6 м – 70% прочности;
  • Для пролётов и перекрытий выше 6 м – 80%.

Таким образом, время, после которого можно снимать опалубки для различных строений при одинаковой температуре может отличаться друг от друга.

Как снимают опалубки?

Процесс демонтажа (или распалубка) с ленточного фундамента начинается с участков, на которых оказывается наименьшая нагрузка – и далее по её возрастанию. Элементы опалубки снимаются постепенно, сверху вниз, с аккуратным отделением подпорок, опор, скоб, стяжек и других вспомогательных приспособлений.

Прибегать к использования грузоподъёмного оборудования не рекомендуется, так как велик шанс того, что в ходе работы будет повреждён сам фундамент. Кроме того, если опалубка изготовлена качественно и осталась неповреждённой в ходе снятия, её можно использовать снова. Чтобы избежать повреждений, деревянные щиты опалубки смазываются специальными составами или покрываются защитной плёнкой.

На наиболее нагруженных участках щиты собираются в длинную конструкцию, соединённую при помощи скоб и болтов. Демонтируется она посекционно; предварительно выкручиваются все болты и срезаются зацепы, после чего элементы без труда вынимаются голыми руками. Если опалубка не поддаётся, её поддевают при помощи деревянных клиньев, с соблюдением необходимых мер осторожности.

Когда можно снимать опалубку с ленточного фундамента

Перед обустройством основания дома, по периметру строящегося фундамента выставляется опалубка, представляющая собой каркас для последующей заливки бетона. Эта конструкция поддерживает жидкий бетонный раствор до тех пор, пока он не схватится, после чего деревянный короб демонтируют. В связи с этим у многих начинающих строителей возникает вопрос, когда можно снимать опалубку с ленточного фундамента. Чтобы на него ответить, сначала рассмотрим официальные требования, предъявляемые к конструкциям этого типа.

Демонтаж опалубки ленточного фундамента

Требования и нормативы

Согласно СНиП 3.03.01-87 «Несущие и ограждающие конструкции» распалубка вертикальных щитов производится, когда бетонное основание наберет 70% прочности, или 50% если на это будут соответствующие основания. Точно такие же требования озвучены и в СП 70.13330.2012.

Также существует европейский регламент ENV 13670-1:20000, согласно которому демонтировать опалубку можно при наборе 50% прочности, если температура воздуха составляла не менее 0 градусов. В американском нормативе ACI 318-08 прописаны другие требования – удалять деревянный каркас рекомендуется через 7 дней, если влажность и температура воздуха соответствуют нормам.

Как видите, почти все нормативы ссылаются на температуру, влажность и прочие условия «созревания» бетонного основания. Соответственно, если температура окружающей среды будет отличаться на несколько градусов, то набор прочности будет происходить быстрее или медленнее. Отсюда делаем вывод, что, для того, чтобы определить, когда можно снимать деревянную опалубку с ленточного фундамента, достаточно узнать, когда именно бетонная масса наберет прочность.

Через сколько бетон набирает прочность

Считается, что максимальную прочность (более 70%) бетон набирает спустя 4 недели после его заливки. Однако, в этом случае, предусмотрена температура воздуха +5 градусов. Исходя из этого, при температурном режиме в +10 градусов, снять опалубку можно уже через 2 недели. Поэтому если опираться на температурные показатели можно составить примерный график затвердевания бетона, с учетом того, что по европейским и американским нормативам 50% затвердевания вполне достаточно.

Таблица прочности бетона

Исходя из этой таблицы, делаем вывод, что снимать опалубку можно и через 2 дня, если стоит жаркая погода.

Полезно! Интенсивнее всего бетон набирает прочность в течение первой недели, после этого основание продолжает твердеть на протяжении 2 лет (за это время оно набирает до 250% прочности).

Однако, если вы использовали горизонтальные литые конструкции для опалубки, то эти сроки увеличиваются:

Среднесуточная температура, 0СЧерез сколько суток можно снять опалубку
128
521
1015
159
207
256
305

Также стоит обратить внимание на следующие рекомендации, которые позволят вам более точно определить, когда снимать опалубку:

  • Если длина конструкции составляет более 6 м, то необходимо дождаться, пока основание не затвердеет на 80%.
  • Горизонтальные наклонные элементы можно снимать по достижении 50-70% прочности.
  • Вертикальные элементы рекомендуется снимать при прочностных показателях 0,2-0,3 МПа.

Однако, как было сказано ранее, на прочность бетона влияет множество факторов, поэтому учитывать нужно также и влажность воздуха, а также соответствующую обработку монолитной поверхности. Именно поэтому первые 2-3 дня свежий фундамент накрывают пленкой и по 2 раза в сутки смачивают водой. Если влага будет слишком быстро испаряться, то гидратация бетона будет происходить неправильно, вследствие чего понизится несущая способность монолита.

Уход за фундаментом

Помимо этого стоит учитывать такое «явление», как кристаллизация бетона. Этот химический процесс также оказывает влияние на затвердевание бетонной массы.

Кристаллизация бетона

Для того, чтобы определить срок, который потребуется на схватывание бетона, необходимо учесть несколько фаз, в которых находятся компоненты фундамента:

  • 1 фаза – сразу после заливки раствора. В этот период раствор считается перенасыщенным и в нем происходит процесс затворения водой. Длится он всего 1-2 минуты, но за это время в бетонной массе образуется «союз» эттригинта и кальция гидроксида.
  • 2 фаза – через 1 час после замешивания цементно-бетонной смеси. В течение индукционного периода (3-6 часов) цементно-песчаная смесь превращается в цементное тесто, характеризующееся подвижностью и непроницаемостью для воды.
  • 3 фаза длится от 12 до 36 часов, после образования цементного теста. В этот период происходит цементация камня, благодаря чему из «чешуек» цемента формируется так называемая пространственная решетка.

Кристаллизация бетона

Если демонтировать опалубку до завершения 3 фазы, то физико-химические свойства бетона могут измениться, поэтому снимать каркас не рекомендуется раннее, чем через 2 дня.

Еще один нюанс – это соотношение воды и цемента в смеси, так как от этого тоже зависит скорость набора прочности фундамента.

Объем воды по отношению к цементуПрочность
Через 1 деньЧерез 3 дняЧерез неделю
0,424%48%70%
0,517%43%66%
0,611%37%64%
0,78%33%63%

Также следует учитывать последовательность и технологию снятия опалубки.

Как производится демонтаж опалубки

Начинать разбирать деревянный каркас необходимо с углов, а также выступающих частей фундаментального основания. Именно в этих областях бетон твердеет интенсивнее всего. Кроме этого, пока вы снимаете части опалубки с углов, средняя часть фундамента будет продолжать набор прочности.

Щиты нужно демонтировать предельно аккуратно, чтобы не нарушить целостность всей конструкции. Поэтому резко срывать или выламывать доски с помощью инструментов не стоит.

Снятая опалубка

Снимать опалубку необходимо сверху вниз, соблюдая следующую последовательность действий:

  1. Раскрутите болты и снимите верхние металлические стяжки.
  2. Снимите болты нижних стяжек (стяжки при этом нужно оставить в бетонной массе).
  3. Аккуратно отодвиньте щиты от стоек.
  4. Уберите подпорки.
  5. Снимите деревянный каркас.

Опалубка обязательно снимается, даже в том случае, если вы временно «заморозили» стройку до следующего лета. На это есть несколько причин:

  • Если оставить конструкцию из дерева под дождем и снегом, то древесина быстро впитает влагу.
  • Лучше демонтировать опалубку и произвести гидроизоляцию фундамента до того, как деревянный каркас лопнет, когда осенью вся впитавшаяся в него влага растает.

Оставлять сам фундамент на зиму также не стоит, несмотря на утверждения «горе-советчиков», которые уверены в том, что перезимовавший фундамент станет от этого только прочнее. Если вы оставите на зиму ненагруженное бетонное основание, то конструкцию может просто-напросто вытолкнуть из земли (особенно если грунт пучинистый). Кроме этого, фундамент перенесший зимовку без гидроизоляции будет очень сложно оценить – определить нанесен ли ему ущерб от расширения воды внутри массы.

В свою очередь нагружать фундамент раньше срока тоже не стоит. Оптимальный вариант – это рассчитать работы таким образом, чтобы бетонное основание успело набрать необходимую прочность (через 4 недели) и у вас осталось время на то, чтобы нагрузить основу.

В заключении

Если у вас есть возможность выждать требуемые 28 дней, то рекомендуем дождаться, пока фундамент наберет не менее 70% прочности. Фундаментальное основание – это не стандартная несущая конструкция, а монолит, на котором ваш дом будет держаться долгие годы, поэтому не стоит пренебрегать нормативами и стандартными требованиями.

Когда снимать опалубку после заливки бетона?

Бетонирование фундаментов под застройку на производственных объектах контролируется опытными инженерами. Индивидуальные мастера, устанавливающие формообразующие элементы для заливки бетона при возведении частных сооружений и площадок, удаляют их, ориентируясь на собственные навыки.

Бетонирование фундаментов

Бетонирование фундаментов.

От надежности ленточных и монолитных оснований зависит дальнейшая эксплуатация конструкции, поэтому вопрос срока демонтажа временной опалубки по технологическим нормам стоит рассмотреть подробнее.

Как происходит созревание бетона?

Созревание стройматериала — сложный, многокомпонентный процесс. Химическая реакция цемента с водой протекает в одном направлении и является необратимой. При гидратации изменяется структура бетона, образуются пространственные связи между частицами и кристаллогидраты, жидкость превращается в цементный камень.

На скорость кристаллизации влияют такие факторы, как:

  1. Степень помола.
  2. Состав минералов.
  3. Объем воды, вводимой для замешивания.
  4. Температурный режим.
  5. Внесение наполнителей.

Главными носителями прочности бетона являются гидросиликаты кальция. Существует 4 вида клинкерных минералов, которые влияют на затвердение. Это:

Компоненты для созревания бетона

Компоненты для созревания бетона.

  1. Силикат 3-кальциевый. Имеет важное значение на протяжении первого месяца после заливки, в период схватывания поднимает в рабочем растворе реакционную температуру, формирует структуру вещества.
  2. Силикат 2-кальциевый. Действует на прочностные характеристики в течение всего периода эксплуатации конструкции.
  3. Алюминат 3-кальциевый. Входит в реакцию для увеличения скорости гидратации, влияет на схватывание на начальном этапе — в течение первых суток и зрелость после заливки.
  4. Алюмоферрит 4-кальциевый. Действие постоянное, от заливки до завершения созревания.

Созревание стройматериала проходит 2 фазы:

  1. Схватывание, или загустение.
  2. Затвердение, или упрочнение.

Схватывание начинается сразу после прекращения тиксотропии — перемешивания жидкого вещества. Гидратация характеризуется выделением теплоты. В начале процесса наблюдается быстрое увеличение температуры, которая достигает максимума в конце загустения. При низкой температуре воздуха схватывание происходит медленнее, при повышенной — быстрее. Оптимальная температура — +20…25°С.

Густая масса растекается и распределяется по форме опалубки, ее подвижность замедляется. Загустение бетона занимает от 2-3 часов до суток. В процессе затвердевания залитый материал непрочный, поэтому его форму можно корректировать.

Кристаллизация частиц происходит медленно. Полностью созреть бетонная масса может через 28 дней, причем показатель марочной прочности достигает 95%, оставшиеся 5% набираются на протяжении долгих лет.

Нормативы на снятие опалубки

Снимать опалубку после заливки бетона требуется при появлении распалубочной прочности. Такое понятие введено в СНиП 3.03.01-87 «Нагрузки и воздействия». Когда нужно разбирать временную конструкцию, прописано в таблице:

Разновидности конструкцийНаименьшая прочность, при которой можно снять опалубку
Поверхности, расположенные вертикально0,2-0,3 мПа
Железобетон с ленточного фундамента3,5 мПа, не меньше 50%
Перекрытия, размещенные горизонтально и под наклоном с длиной пролета от 6 м80%
Горизонтальные поверхности с длиной пролета до 6 м70%

При строительстве частных домов и подсобных сооружений специалисты советуют демонтировать опалубочную систему при получении 50% прочности бетона. При заливке нагруженных конструкций, например лестницы, для распалубки нужно набрать 70-80%, при этом учитывают длину пролета.

Нормативы для снятия опалубки

Нормативы для снятия опалубки.

Через сколько времени снимают опалубку?

Для стройматериала М200-М300, изготовленного на основе портландцемента М400 или М500, в результате исследований инженерами разработана специальная таблица, по которой рассчитывают, через сколько дней можно снять опалубку.

Сроки или количество в дняхТемпературный и прочностной показатели
-3°С0°С+5°С+10°С+20°С+30°С
10,030,050,090,120,230,35
20,060,120,190,250,455%
30,080,180,270,3750%0,65
50,120,280,3850%0,6580%
70,150,3548%0,5875%0,9
140,250%0,6272%0,91
280,250,6577%0,851

В таблице за «1» взят показатель 100%-ной зрелости, в качестве температуры подразумевают среднее значение между минимумом и максимумом ежедневных температур, т. е. если утром было +8°С, а вечером — +20°С, то средний параметр равен +14°С.

Советы по демонтажу

Для самостоятельного строительства специалисты рекомендуют обращать внимание на сезонность при укладке фундаментного основания. Летом заливные работы лучше не выполнять, можно подготовить участок под застройку. Заливать рабочий раствор нужно ранней или поздней осенью при достаточной влажности и отсутствии жары.

Залитый фундамент оставляют на зиму для проверки его на морозостойкость, влагонепроницаемость, способность к нагруженному проседанию. Опалубку перед зимними холодами нужно убрать, особенно если она изготовлена из дерева. Деревянные щиты разбухают, раздвигают подпорки.

Перед установкой деревянной опалубочной системы листы рекомендуется обработать маслом или специальной жидкостью либо обернуть полиэтиленом или бумагой. Это упростит последующее снятие формообразующих частей.

Демонтаж осуществляется в обратном порядке по сравнению с монтажом, сверху вниз и осторожно, чтобы не зацепить бетон. Распалубку начинают с угловых, открытых с незамкнутыми краями и выступающих элементов. В этих частях литье застывает быстрее. Открепляются опорные стойки, стяжки, основные щиты, вбитые в почву колья, крепежи, соединительные детали.

Нельзя применять подъемные механизмы для снятия листов, они могут разрушить застывший материал. Снятые части опалубки убираются в отдельное сухое помещение для других строительных работ.

При соблюдении всех рекомендаций получается монолитный фундамент хорошего качества.

Когда снимать опалубку с фундамента – советы и указания СНиП + Видео

Когда снимать опалубку с фундамента – достаточно дискуссионный вопрос. Споры по данной теме между профессиональными строителями, теоретиками сопромата и домашними мастерами встречаются на множестве форумов. Постараемся подвести итог и поставить жирную точку в этой борьбе.

Когда снимать опалубку с фундамента и как?

Бытует мнение, что демонтаж подпирающих конструкций можно начинать, как только фундамент выдерживает вес человека и по нему можно ходить. Данный совет дают опытные строители, но в домашних условиях применять его не стоит. Во-первых, есть шанс, что раствор не схватился, и мы деформируем верхний слой. Во-вторых, когда строите дом для себя – нет необходимости торопиться.

Идеальным вариантом является отливка конструкции в конце лета или начале осени, в это время наблюдается достаточная влажность, а также отсутствует сильная жара, что идеально подходит для такой работы. К тому же, отлитый фундамент должен перезимовать. Зимние морозы и весенние ручьи проверят всю конструкцию на прочность, возможность проседания почвы под нагрузкой и другие параметры. Если в литье присутствуют изъяны, то весной все они «окажутся на поверхности».

Однако не стоит оставлять литье в опалубке на зиму, деревянные листы зимой начнут разбухать, и тут уже вариантов немного – они либо раздвинут подпорки, либо начнут проверять фундамент на прочность. Со стальными листами попроще, но тут проблема кроется в национальном менталитете и желании наживы, их могут просто украсть. Снятие конструктивных элементов опалубки следует начинать с угловых или выступающих элементов, именно эти части литья застывают быстрее всего. А значит, пока они демонтируются, основное бетонное литье еще немного подсохнет и затвердеет.

Снимать необходимо как можно более аккуратно, ни в коем случае не надо срывать листы подъемниками или автомобилем. Иначе можно повредить не только саму опалубку, но и застывший бетон. После угловых частей приступаем к основным пролетам. Извлекаются из грунта подпирающие сваи, а после них прилегающие к бетону листы. Если перед монтажом листы не были пропитаны маслом, специальной жидкостью, обернуты в полиэтилен или бумагу, то отодрать их будет сложнее, особенно если они деревянные.

Когда убирать опалубку – немного теории

Застывание бетонной смеси происходит вследствие гидратации частиц цемента, которые образуют гидрооксид кальция. А он в свою очередь склеивает эти же кусочки цемента. После начинается кристаллизация гидрооксидов кальция или попросту отвердевание. Исходя из вышеизложенного, следует, что убирать опалубку необходимо только после перехода бетона в фазу кристаллизации.

Так СНиП 3.03.01-87 «Несущие и ограждающие конструкции» указывает, что производить распалубку вертикальных поверхностей (не плиты перекрытия) можно при достижении бетоном 70 % прочности, или при соответствующем обосновании – 50 % прочности. ENV 13670-1:20000, европейский аналог нашего норматива, рекомендует производить работы при наборе бетоном прочности 50 %, при температуре воздуха 0-65 градусов Цельсия. А вот американцы имеют более конкретные сведения, ACI 318-08 рекомендует снимать ограждения по прошествии семи дней, при соблюдении соответствующей влажности и температуре воздуха выше 10 градусов.

Следует обратить внимание, что все документы ссылаются на погодные условия, в которых происходит затвердевание и указывают (кроме американцев) процент прочности. Все это легко объясняется графиком затвердевания бетона. Он имеет криволинейную зависимость. При температуре окружающей среды 1 градус по Цельсию – это почти прямая под углом 30 градусов к горизонтальной оси, но при температуре 35 градусов, мы получаем ветвь гиперболы.

Еще одним важным фактором для застывания бетона является влажность воздуха. Сухой воздух приводит к неравномерной кристаллизации, в результате чего бетон начинает трескаться и лопаться. Создать необходимую влажность можно искусственно – поливая бетон водой. Не бойтесь переборщить, больше, чем необходимо, раствор не возьмет, однако действуйте без фанатизма.

Через сколько дней можно снимать опалубку с фундамента?

Учитывая все вышеизложенные факторы, можно сделать вывод, что основным критерием для определения срока снятия опалубки служит температура воздуха. Именно от неё зависит время затвердевания литья. В результате имеем:

  • при среднесуточной температуре 1 градус снимаем опалубку через 15 дней;
  • при среднесуточной температуре 5 градусов снимаем опалубку через 10 дней;
  • при среднесуточной температуре 10 градусов снимаем опалубку через 7 дней;
  • при среднесуточной температуре 15 градусов снимаем опалубку через 5 дней;
  • при среднесуточной температуре 20 градусов снимаем опалубку через 4 дня;
  • при среднесуточной температуре 25 градусов снимаем опалубку через 3 дня;
  • при среднесуточной температуре 30 градусов снимаем опалубку через 2,5 дня;
  • при среднесуточной температуре 35 градусов снимаем опалубку через 2 дня.

По прошествии этого времени вертикальное бетонное литье набирает 50 % от своей прочности, а так как фундамент рассчитывается с троекратным запасом прочности, значит с ним уже можно работать: производить гидроизоляцию, начинать возводить стены. Оставшиеся 98 % прочности бетон наберет через 9-28 дней, с момента заливки (опять же в зависимости от температуры окружающей среды). Остальные 2 % он будет набирать всю жизнь.

Под среднесуточной температурой следует подразумевать полный день, 24 часа. Если днем температура воздуха достигает 30 градусов, а ночью 10, то среднее значение будет равняться 20 градусам, соответственно срок застывания будет не 2.5 а 4 дня.

Когда убирать опалубку с горизонтальных перекрытий

Горизонтальные литые конструкции встречаются нечасто. Фундамент на дачном участке заливает каждый третий владелец, а вот отливать перекрытия намного сложнее. Здесь и мощные опалубки с жесткими опорами нужны, и проводить работы надо аккуратно. В случае непредвиденной ситуации бетон не просто разольется, а упадет на голову, что может повлечь травмы. Намного удобнее использовать готовые элементы перекрытия или первоначально отлить их на земле, а затем уже монтировать на высоте. Но если выбран был именно вариант высотного литья, то имеем следующие данные:

  • при среднесуточной температуре 1 градус снимаем опалубку через 28 дней;
  • при среднесуточной температуре 5 градусов снимаем опалубку через 21 день;
  • при среднесуточной температуре 10 градусов снимаем опалубку через 15 дней;
  • при среднесуточной температуре 15 градусов снимаем опалубку через 9 дней;
  • при среднесуточной температуре 20 градусов снимаем опалубку через 7 дней;
  • при среднесуточной температуре 25 градусов снимаем опалубку через 6 дней;
  • при среднесуточной температуре 30 градусов снимаем опалубку через 5 дней;
  • при среднесуточной температуре 35 градусов снимаем опалубку через 4 дня.

Как видно, длительность выдержки увеличивается по сравнению с вертикальными конструкциями, это связано с тем, что СНиП и другие нормативные документы указывают на обязательное достижение литьем 70 % прочности.

Иногда для определения степени застывания, параллельно с основным литьем, изготавливают небольшой кирпич из такой же бетонной смеси. Он выступает своего рода контрольным элементом, по степени его затвердевания определяют, схватилась ли основная конструкция, а следовательно, можно или нет снимать опалубку.

Не торопитесь демонтировать опалубку, преждевременно убранная подпорка может захватить с собой часть незастывшего бетона, что заставит побегать вдоль конструкции с ведром и мастерком, как говорится «Поспешишь – людей насмешишь».

Когда можно снимать опалубку с фундамента: расчет времени

Когда можно снимать опалубку с фундамента: ленточный, столбчатый, столбчато-ленточный, монолитный плитный

Самое главное в обустройстве фундамента — строгое соблюдение временных рамок по заливке бетона, его созреванию и снятию опалубки. Как правило, многим хозяевам и подрядчикам хочется ускорить ход строительства. Но подобный подход чреват серьезными осложнениями — разрушением конструкции, ее деформацией и недолговечностью. Когда снимать опалубку в ленточном, столбчатом, столбчато-ленточном и монолитном фундаменте — разбираемся в тонкостях технологии.

Когда демонтировать опалубку

Когда снимать опалубку с ленточного фундамента

По внешнему виду напоминает железобетонную ленту (замкнутый или незамкнутый контур), углубленную в почву на 1-1,65 м. Возведенное строительное сооружение всем своим весом опирается на бетонную ленту, поэтому необходимо позаботиться о том, чтобы фундамент был крепким, а бетон набрал максимальную прочность.

Снятие опалубки ленточного фундаментаДля всех видов фундамента, в том числе и ленточного, действует один общий принцип: опалубку можно снимать тогда, когда бетон наберет максимальную марочную прочность.

Скорость обретения прочности зависит от нескольких факторов:

  • показателей температуры и атмосферной влажности;
  • марки бетона;
  • габаритов;
  • наличия в растворе присадок;
  • качества ухода за готовой опалубкой.

Работы по монтажу фундамента рекомендуется проводить в осенне-весенний сезон. В это время держится оптимальная температура воздуха — без жарких дней и заморозков.

Считается, что срок созревания бетона, когда прочность его достигает максимальных параметров, составляет 28 дней. Если строители имеют дело с ленточным фундаментом, рекомендуется дождаться, пока он наберет не менее 50% предусмотренной маркой цемента прочности. Только после этого можно снимать опалубку. Таких показателей раствор достигает, если строительство проводится летом при высоких температурах (до 30 градусов) за 5-7 дней.

Демонтаж опалубки столбчатого фундамента

Демонтаж опалубки столбчатого фундаментаЭтот вид предполагает возведение столбов в участках, которые подвергаются особой нагрузке, в углах и местах пересечения стен. Столбчатый применим только для возведения легких построек, преимущественно из дерева. Требования к столбчатой опалубке менее строгие, чем к остальным видам, но отведенное для выдержки бетона время необходимо соблюсти.

За основу берутся 28 дней, рекомендованных производителем цемента, и проводится анализ условий окружающей среды. При температуре более 22°С и относительной влажности 68% половину прочности бетон наберет за 14 дней. К этому времени можно начинать работы по распалубке, приступать к следующему этапу или заливать новый участок фундамента. Если температура на улице ниже оптимальной, время выдержки опалубки автоматически увеличивается. Так, при показателях на градуснике +5°С придется выдержать все положенные 28 дней.

Столбчато-ленточный: когда снимать опалубку

Столбчато-ленточныйЭто комбинированный тип фундамента, где основную нагрузку берут на себя столбы, а лента служит соединительным звеном между ними, выполняя функции ростверка. Столбчато-ленточный применим для массивных строительных объектов, где предполагается большая нагрузка на основание.

Поскольку этот тип конструкции может использоваться для строительства на наклонных участках, при расчете времени снятия опалубки учитывается ее длина. Требования к созреванию бетона и времени, когда можно снимать опалубку фундамента здесь более строгие:

  • для горизонтальных и наклонных строений длиной до 6 метров рекомендованная прочность бетона должна составлять не менее 70%;
  • для горизонтальных и наклонных архитектурных элементов длиной свыше 6 метров — 80% от установленного набора прочности.

Для оценки зрелости бетона следует использовать контрольный элемент фундамента, сформированный при его заливке. Когда его показатели будут удовлетворительными, можно снимать опалубку.

Чтобы составить представление о времени созревания бетона в зависимости от температуры внешней среды, можно сориентироваться по таким показателям:

  • -3 °С — созревание бетона возможно только при внешнем принудительном согревании конструкции;
  • 0 °С — созревание на половину прочности возможно на 14-й день;
  • +5 °С — на 7-й день бетон приобретает 48% прочности, на 28 день — 77%;
  • +10 °С — на 5 сутки созревает на 50%, через две недели после заливки достигает прочности в 72%;
  • +20 °С — через три дня бетон закрепляется на 50%, на 28-й день полностью приобретает нужную крепость;
  • +30 °С — на вторые сутки показатель прочности равен 50%, а на пятые сутки — 80%.

За основу расчетов был взят бетон с марочной прочностью М200 и М300. Именно этот материал чаще всего используется в строительстве для заливки столбчатых и столбчато-ленточных видов фундамента. В качестве температурных показателей необходимо брать среднесуточные значения, а не максимальную отметку, которой воздух достиг в контрольные сутки.

Монолитный плитный: демонтаж опалубки

МонолитныйПлитный представляет собой единый монолит в виде подушки, на которой будет возводиться постройка. Фундамент такого типа должен обладать повышенной жесткостью и прочностью, поскольку возводится на нестабильных грунтах и призван выдерживать большие нагрузки.

Требования к опалубке тоже особенные. Крайне желательно дождаться полного застывания и созревания бетона, иначе грунт может поплыть, а бетонная стяжка потрескается. Свою роль играет и специфика конструкции. На монолитном плитном фундаменте передвигаются рабочие, поэтому он должен приобрести предельную прочность, прежде чем строители приступят к возведению стен, заливке пола или установке перекрытий. Минимальная прочность монолита для дальнейшего проведения строительных работ должна составлять не менее 1,5 МПа. Определить ее можно по контрольному образцу.

Для ускорения застывания бетона используются ускорители твердения и схватывания бетона. Благодаря инструкции можно рассчитать ориентировочное время схватывания конструкции в разных погодных условиях.

Если условия позволяют снимать опалубку раньше установленного 28-дневного срока, следует учесть, что бетонное основание не должно испытывать вертикальную нагрузку, особенно если раствор достиг лишь половины прочности. На этом этапе разрешается переместить опалубку для заливки нового фундаментного сегмента, а возведение стен начинать только спустя месяц после заливки бетона.

Снятие опалубки должна осуществляться тщательно и аккуратно — в последовательности, обратной ее возведению. Особое внимание уделяется проблемным местам — углам, открытым незамкнутым слоям.

В любом случае спешить с удалением опалубки всех видов фундамента не стоит. Лучше выждать рекомендованное время, особенно в холодный сезон, когда показатели температуры не способствуют быстрому созреванию раствора. Излишняя спешка может привести к растрескиванию фундамента, деформации и ухудшению его прочностных характеристик.
